兴云煤矿顺利完成了171701综采工作面安装
来源: 本站原创时间:2024年02月16日浏览: 次
在后所煤矿有限公司各级领导的带领下,兴云煤矿全体干部职工上下一心,克服重重困难,用时20天安全、顺利完成171701工作面的安装。

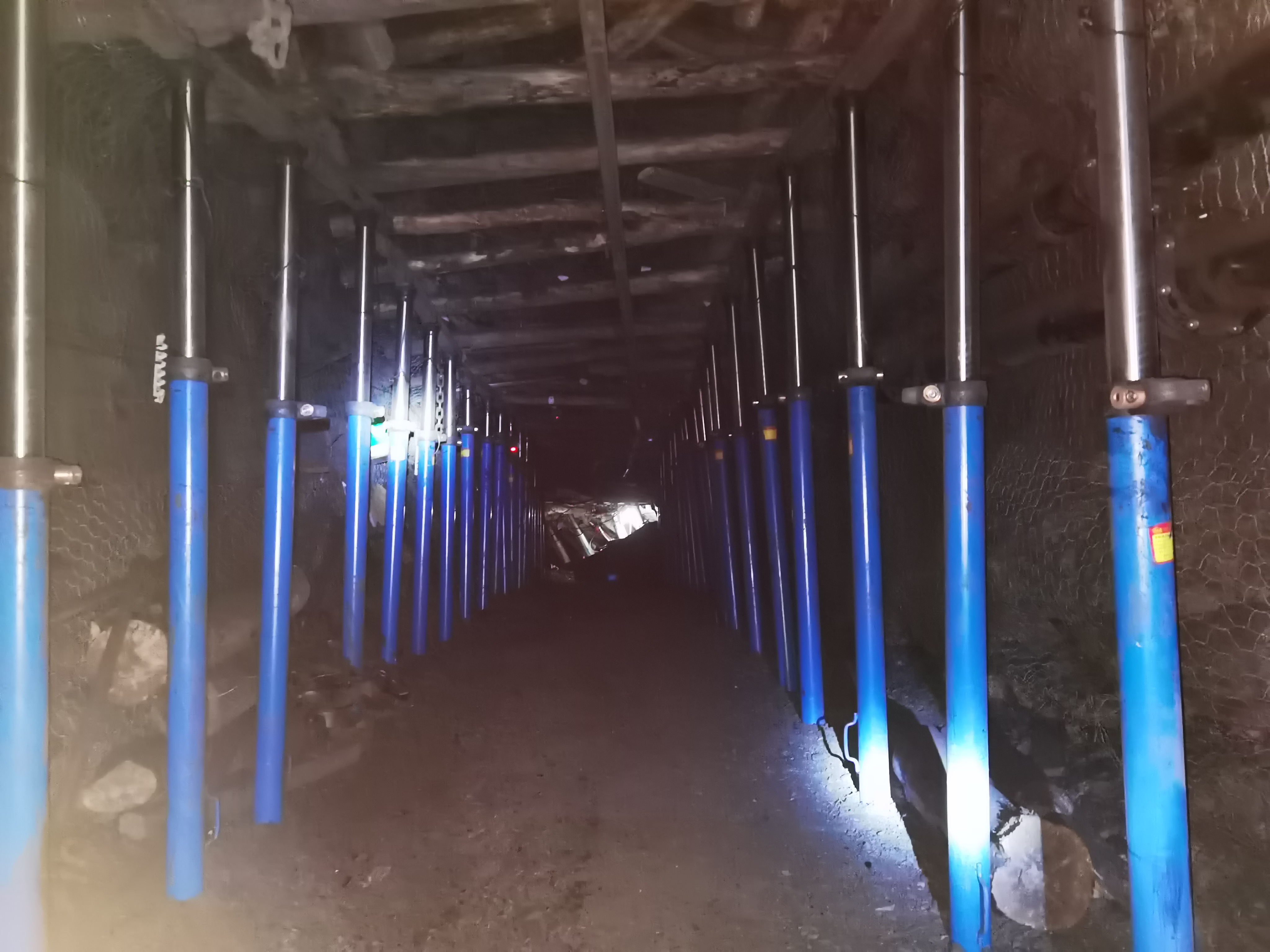

该工作面共安装综采支架92架,其中大倾角防滑支架45架,其余支架47架。本工作面受地质构造影响,导致机头、机尾工作面底板坡度较大,平均坡度22°,最大坡度达30°,给工作面安装和支架运输带来巨大困难,安全也面临较大威胁。为此,兴云煤矿矿领导带领技术人员和安装经验丰富的现场施工人员,多次分析论证,采用单轨吊将支架运输至工作面机头坡度大的地段(变坡点),再用绞车经滑道运输至机头段的方法进行安装,同时,成立了安装盯守领导小组现场专盯,确保安装工作安全高效,171701综采工作面的成功安装,为矿井积累了大倾角工作面安装的先进经验。(兴云煤矿 唐伟国)
